Herinrichting Oranjebuurt Bakel
Gehighlighte tekst: Wil je op de hoogte blijven van en meepraten over dit project, ga dan naar de website van onsgemertbakel.nl.
Herinrichting Oranjebuurt Bakel

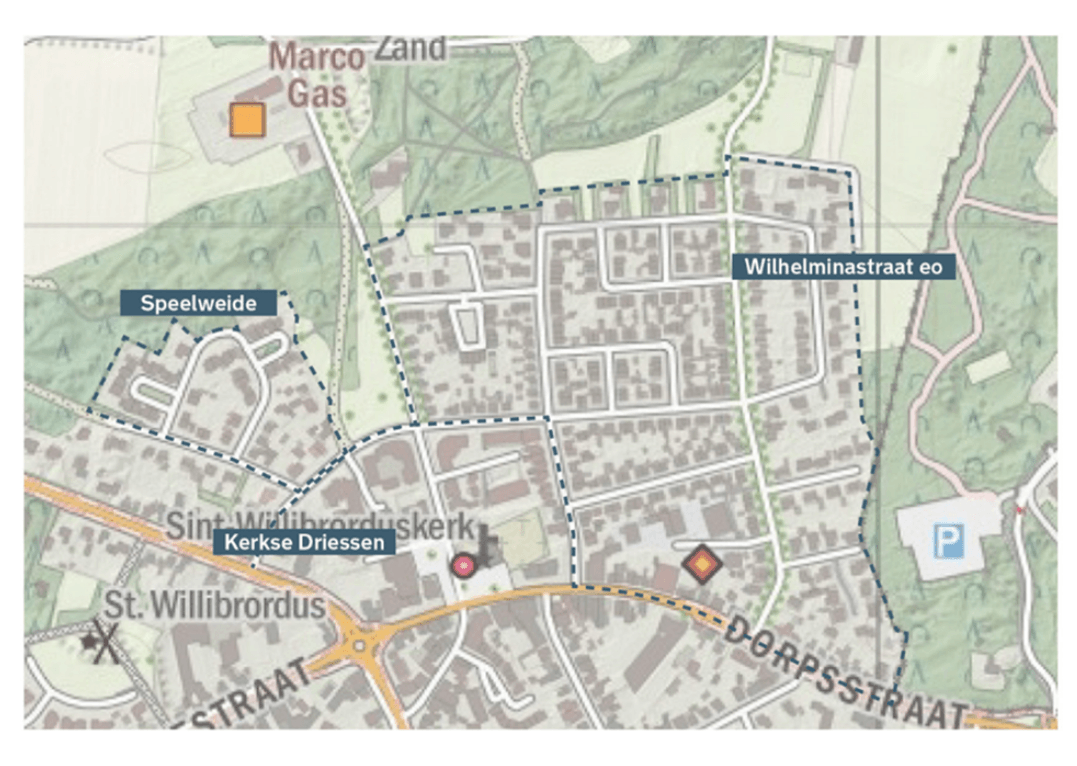

We zijn gestart met de voorbereidingen voor de herinrichting van de Oranjebuurt, Kerksedriessen en Speelweide in Bakel. De riolering in deze wijk is aan vervanging toe en de wegen hebben onderhoud nodig.
De afgelopen periode is er een visie voor de wijk opgesteld. Deze visie is gedeeld met de inwoners. Daarna zijn we verder gegaan met de uitwerking van het ontwerp van fase 1 van de herinrichting. Dit ontwerp hebben we inmiddels met de bewoners van deze fase besproken.

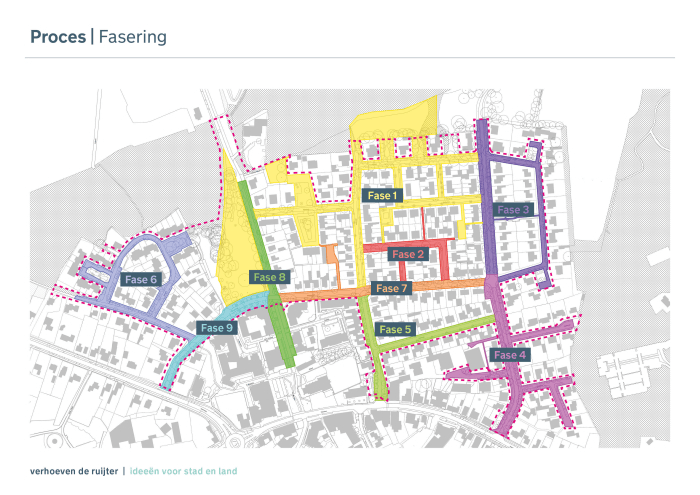

Op de afbeelding hieronder zie je de verschillende fases van dit project. Iedere kleur staat voor een andere fase. Het gebied van fase 1 is gemarkeerd met de kleur geel.
Meer informatie
Heeft u nu al vragen? Neem dan contact op met projectleider Gert-Jan Willems via gemeente@gemert-bakel.nl onder vermelding van de projectnaam ‘Herinrichting Oranjebuurt Bakel’.
Stand van zaken
Voorbereidingsfase
Stap 1 - Opstellen ruimtelijke visie herinrichting Oranjebuurt in Bakel (kwartaal 1 - kwartaal 3 van 2023)
- Ruimtelijke visie uitwerken tot een voorlopig- en definitief ontwerp
- Afstemmen voorlopig ontwerp met bewoners fase 1 op infomoment op 23 mei 2024 Link: profiel en impressieSchetsontwerp.pdf
- Terugkoppeling bevindingen bewonersavond
- Opstellen ruimtelijke visie
- Definiëren bouwstenen voor ontwerp
- Inrichtingsprincipes met beelden
- Mogelijke profielen per straat
- Informatiemoment met bewoners voor terugkoppeling ruimtelijke visie en fasering
- Presentatie inloopbijeenkomst 11/12 december 2023: Visie
Stap 2 – Technische uitwerking van ruimtelijke visie voor fase 1 (Q4 2024 – Q3 2025)
Dat houdt in dat we bezig zijn om de ruimtelijke visie uit te werken naar een voorlopig ontwerp. Daarin hebben we alle vragen en opmerkingen uit de eerste bewonersavond meegenomen.
Op 20 februari 2025 hebben we het ontwerp besproken met de bewoners tijdens een inloopavond (zie presentatietekeningen onderaan deze pagina). Vervolgens hebben we het ontwerp verder uitgewerkt en vertaald naar uitvoeringsdocumenten (bestek en tekeningen).
Stap 3 – Na de bouwvakantie van 2025 gaan we de aanbestedingsprocedure opstarten (contracteren aannemer) en start uitvoering fase 1 (Q4 2025 – Q1 2026)
Gehighlighte tekst: Op dit moment bevindt het project zich in stap 3 van de voorbereidingsfase.
De uitvoeringsdocumenten voor de straten van fase 1 zijn afgerond. Begin oktober is de aanbestedingsprocedure opgestart. Dit betekent dat we eind november een aannemer hebben die het werk kan uitvoeren. Dan gaan we met de aannemer de start van het werk voorbereiden en materialen bestellen. Samen met de aannemer wordt een fasering van fase 1 opgesteld. Voordat het werk start worden de bewoners van fase 1 op de hoogte gebracht van fasering, bereikbaarheid, contactgegevens e.d. Dan kunnen we ook nog kijken naar het laatste ontwerp. Naar verwachting zal dit informatiemoment eind 2025 – begin 2026 plaats vinden.
In Q3 hebben we kapvergunning aangevraagd en in september de vergunning gekregen. Op deze vergunning is half oktober bezwaar ingediend. Deze procedure zullen we eerst afwachten voordat we eventueel bomen gaan kappen. Welke invloed dat heeft op de uitvoering, kunnen we nu nog niet inschatten.
Stap 4 – Opstarten technische uitwerking van ruimtelijke visie voor fase 2 (Q1 – Q2 2026)
Vervolgens gaan we verder met de voorbereidingen voor de 2e fase van het totale project. Naar verwachting zullen fase 2 en 3 uit onderstaand overzicht samengevoegd worden tot fase 2. Ook hier wordt de ruimtelijk visie vertaald in een voorlopig ontwerp.
De omwonenden worden uitgenodigd voor een informatiemoment en wij nemen de opmerkingen mee waarmee het definitief ontwerp kan worden vastgesteld.
